工程案例

中化石油無錫碼頭疏浚工程案例

  • 所屬分類:案例介紹
  • 點擊次數:427次
  • 發布日期:2024-04-09
  • 分享到:
  • 詳情介紹
中化石油無錫碼頭疏浚工程案例
詳細介紹:

碼頭名稱:中化石油無錫碼頭;

碼頭位置:無錫市惠山區;

碼頭概況:位于無錫內河港惠山港區雙廟作業區錫溧漕河直湖港改線段直湖港大橋下游約800m右岸,是中化石油江蘇有限公司無錫分銷油庫項目的重要配套工程;所在的錫溧漕河水域條件較好,港口集疏運條件優越,自南向北建400噸級和500噸級油品泊位各1個,對應使用岸線170余米,設計年吞吐量34.66萬噸。碼頭建成后,經過幾年的使用,淤積嚴重,除了一條固定航道還能正常進船外,其余位置均有擱淺風險,需要清淤挖深,保證油船的吃水深度。

中化石油江蘇有限公司201911下旬組織招標,經過評標委員會的評審,本公司綜合排名前一,于2019123日收到中標通知書。

在開工前,甲乙雙方首先用帶有D-GPS測深儀的測量船對工程量進行了核準。

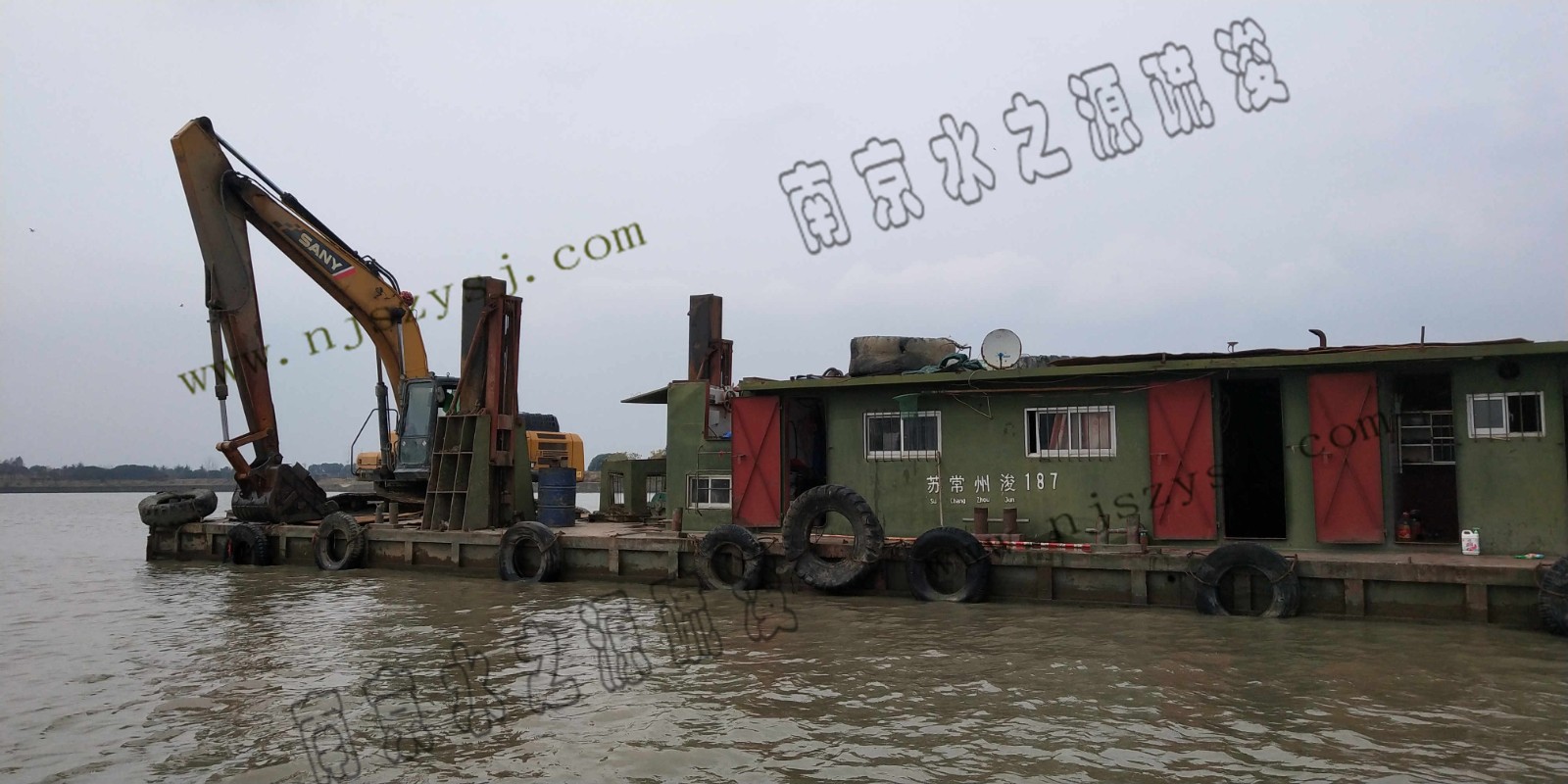

D-GPS測深儀測量船4.jpg本次施工,我們投入了裝載有GPS高精度控制系統的反鏟式挖泥船,設備先進,控制精度高。在作業前,我們先用GPS系統對作業區進行標定。

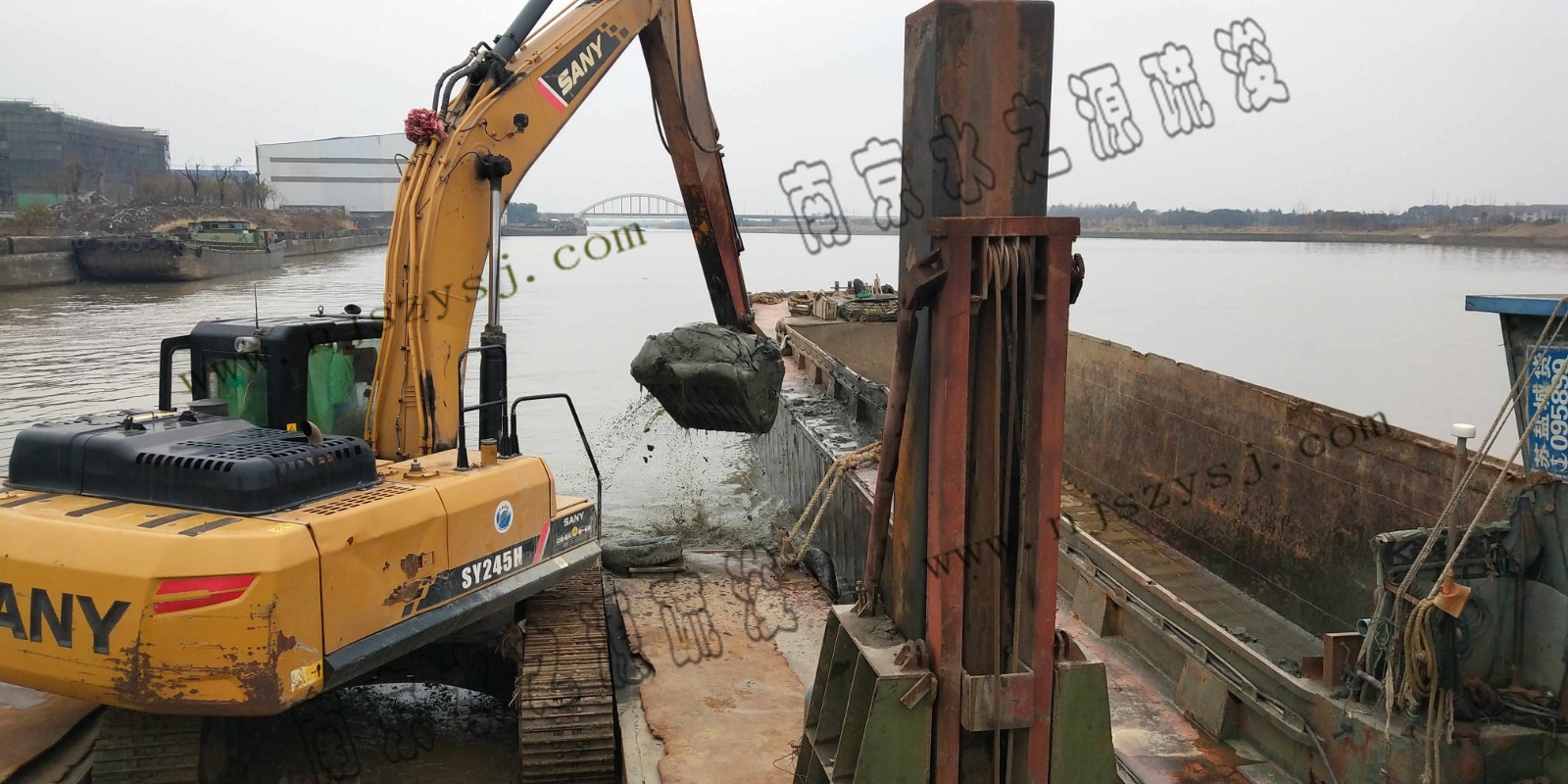

施工作業GPS軌跡圖5.jpg施工過程中,按照GPS控制點依序推進,分層開挖,保證了挖機鏟斗每次開挖的連續性、平整性,使河床平滑、平整,水深基本保持一致。

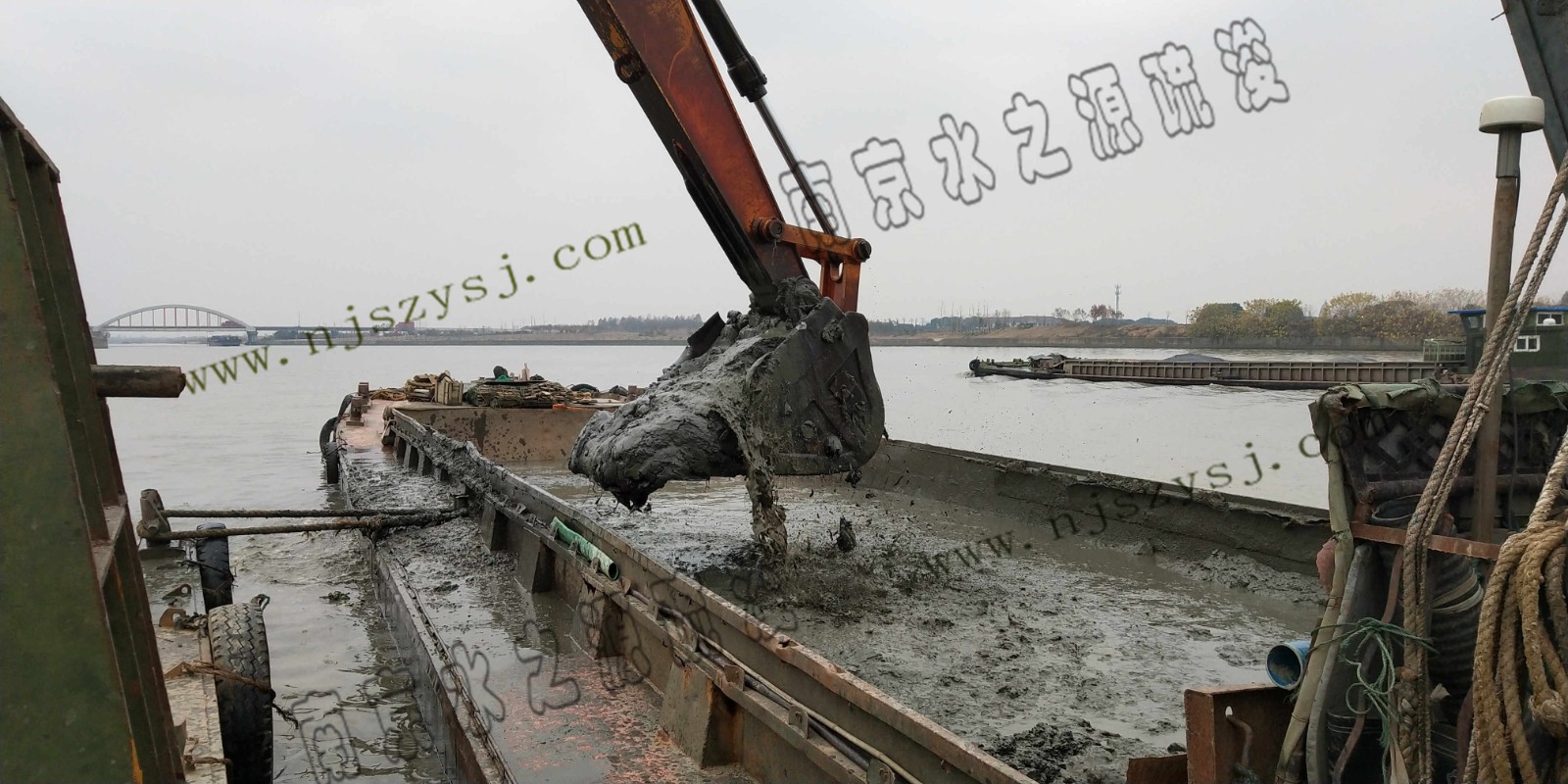

在施工作業區域,我們嚴格遵守甲方的安全管理規定,不用明火,不用電器,不做飯。嚴格按甲方指令進出場,只要有油船進碼頭卸油,我們立即停止作業,離開作業區,保證油船卸油的安全,避免兩船交叉作業產生風險,整個施工過程安全有序,得到甲方的充分肯定。

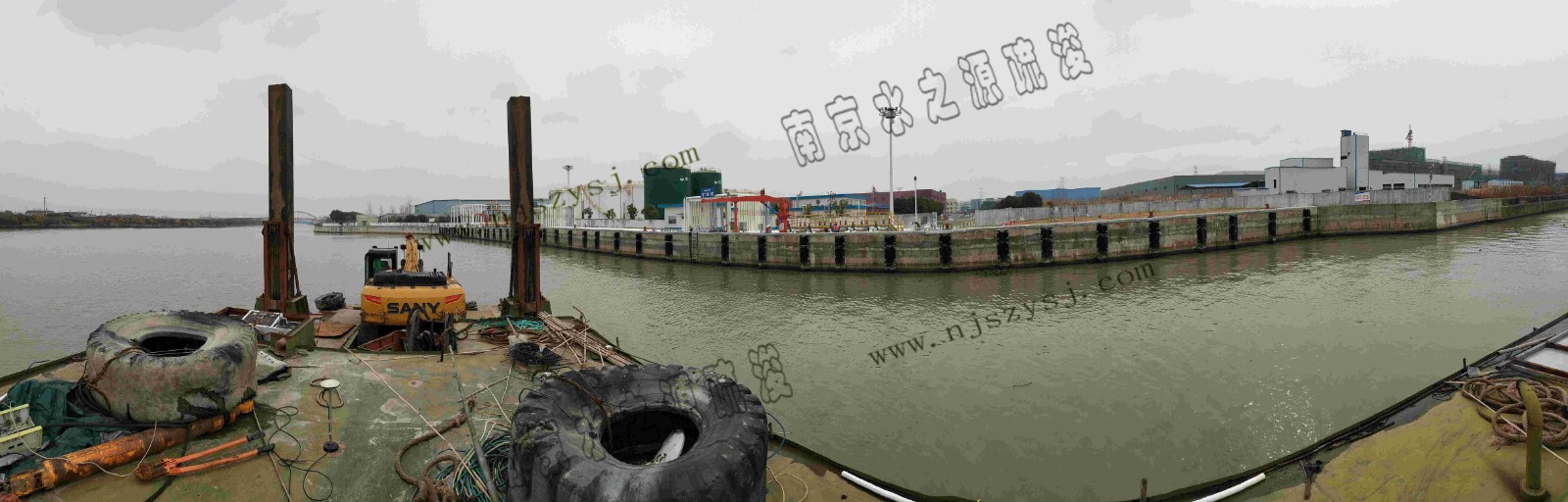

最后施工完成后,經甲方驗收和第三方專業公司掃測,達到合同規定的枯水期水深不低于3米的要求,驗收合格。
